Cập nhập tiến độ thi công dự án: Rice City Long Châu đến ngày 11/03/2026 như sau:
1. Hạ tầng ngoài nhà:
- Tuyến N1:
+ Đã thảm nhựa 50% đường N1 đến công trình CT3
+ Dự kiến 31/03/2026 thảm nốt 50% còn lại
- Tuyến N2: Hoàn thành thảm bê tông nhựa ngày 02/06/2025
- Tuyến N3: Hoàn thành thảm bê tông nhựa ngày 02/06/2025
- Tuyến N4: Hoàn thành thảm bê tông nhựa ngày 30/8/2025
- Tuyến D1: Thoát nước mưa, thoát nước thải đạt 100%, giao thông (Bó vỉa, đan rãnh đạt 100%; BaseA, base B đạt 100%);
- Tuyến D2: Hoàn thành thảm bê tông nhựa ngày 30/8/2025
- Tuyến D3: Thoát nước mưa đạt 90%, san cát lấp nền đạt 90%
- Tuyến D5: Hoàn thành thảm bê tông nhựa ngày 30/8/2025
- Tuyến D6: Thoát nước mưa đạt 100%, san cát lấp nền đạt 90%

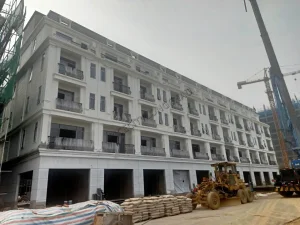

2. Công trình khu nhà ở thấp tầng:
+ Zone 1- Lô TT1 ( Căn 01-11):
+ Kết cấu: Đã hoàn thành
+ Xây tường: Đã hoàn thành
+ Trát ngoài: Đạt 100%
+ Chống thấm tum TB, lô gia: Hoàn thành
+ Sơn hoàn thiện T2- mái: Đạt 80%
+ Sơn giả đá tầng 1: Đã hoàn thành sơn lót
+ Lắp cửa lan can, cửa cuốn: Đạt 100%
+ Lắp cửa nhôm kính: Đạt 100%
+ Ốp lát đá: Đang triển khai
+ Zone 2- Lô TT1 ( Căn 12-22):
+ Kết cấu: Đã hoàn thành
+ Xây tường: Đã hoàn thành
+ Trát ngoài: Đạt 90%
+ Chống thấm tum TB, Lô gia: Đạt 100%
+ Các công tác khác: Chưa triển khai được
+ Zone 3- Lô TT2 ( Căn 01-11):
+ Kết cấu: Đã hoàn thành
+ Xây tường: Xây tường tầng mái đạt 100%
+ Trát ngoài: Đạt 50%
+ Chống thấm tum TB, Lô gia: Đạt 100%
+ Các công tác khác: Chưa triển khai được
+ Zone 4- Lô TT2 ( Căn 12-22):
+ Kết cấu: Đã hoàn thành
+ Xây tường: Xây tường tầng mái đạt 95%
+ Trát ngoài: Đạt 40%
+ Chống thấm tum TB, Lô gia: Đạt 100%
+ Các công tác khác: Chưa triển khai được
