Tiến độ xây dựng:

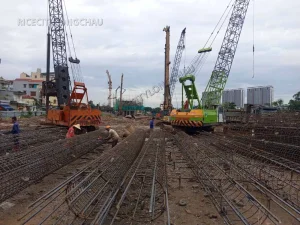

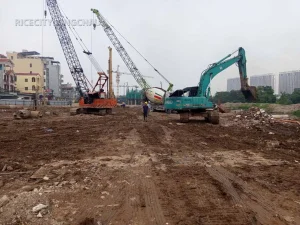

Đang tiến hành thi công cọc khoan nhồi đại trà:

+ Công trình CT2:  Hoàn thành 109/383 cọc- Đạt 42%

  Hạ tầng ngoài nhà:

-         + Khu vực CT2, CT3: Lắp đặt cống thoát nước mưa đạt 100% ( đến mương nồng đỗ). Lấp cát nền đạt 70%.

-          Tuyến N2:  Hoàn thành thảm bê tông nhựa ngày 02/06/2025

-          Tuyến N3:  Hoàn thành thảm bê tông nhựa  ngày 02/06/2025

-          Tuyến N4: Hoàn thành thảm bê tông nhựa ngày  30/8/2025

-          Tuyến D1: Thoát nước mưa, thoát nước thải đạt 100%, giao thông (Bó vỉa, đan rãnh đạt 100%; BaseA, base B đạt 100%);

-          Tuyến D2: Hoàn thành thảm bê tông nhựa ngày  30/8/2025

-          Tuyến D3: Thoát nước mưa đạt 90%, san cát lấp nền đạt 90%

-          Tuyến D5: Hoàn thành thảm bê tông nhựa ngày  30/8/2025

 Tuyến D6: Thoát nước mưa đạt 100%, san cát lấp nền đạt 90%
